西北最高電力鐵塔組立完成!87

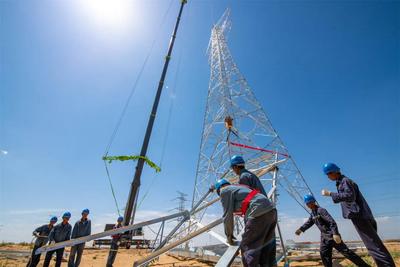

發表時間:2021-08-15 17:29作者:河北維卡電力器材 8月9日,靈州~青山750kV線路工程35#、36#直線塔吊裝作業結束,標志著西北區域最高鐵塔組立工作順利完成。35#、36#直線塔因跨越750千伏星州Ⅰ、Ⅱ回線路,鐵塔全高140.4米,塔體重量224.5噸,為西北區域高度最高的輸電線路鐵塔。 為“風光火”打捆外送增添了有力支撐 本次鐵塔組立執行國網寧夏電力有限公司機械化施工要求,經過前期調研,充分比對座地雙平臂抱桿、汽車起重機組塔方式在安全性、工效及作業便捷性等方面的特性,項目確定了采取85t、300t、600t汽車起重機流水作業的組立方式。 鐵塔吊裝工作自7月18日開始,采用85t汽車起重機組立35#鐵塔70米以下部位,鐵塔高度達到70米后,采用300t吊車組立70-110米部分,同時85t吊車轉場至36#鐵塔開展流水作業,鐵塔110米至140.4米采取600t汽車起重機吊裝,是寧夏電力基建史上首次采用600噸大噸位起重機進行吊裝組塔。各參建單位嚴格落實“四個管住”要求,從專項方案編制、審查、現場踏勘、落實,計劃管控,作業骨干人員及特種作業人員到位,項目關鍵人員到位等方面逐一落實,國網寧夏電力分管領導、建設部多次到場調研指導、協調,上下一盤棋,8月7日35#鐵塔組立完成,8月9日36#鐵塔順利組立完成。 截至目前,靈州~青山750千伏線路工程基礎完成122基,完成率100%。鐵塔組立完成102基,完成率83.6%。架線完成4.428km,完成率5%。 靈州~青山750千伏線路工程起點為靈武市境內的靈州±800千伏換流變電站,終點新建青山750千伏變電站。線路全長59.151公里(折單85.007公里),共122基鐵塔。該工程建成投運后,將滿足寧東地區新增負荷的供電需要,通過新增750千伏布點,優化寧東地區風光能源送出通道,改善主網架結構,降低系統短路電流水平,提高電網安全穩定運行水平,為實現國網寧夏電力有限公司“一體四翼”戰略布局,“風光火”打捆外送增添了有力支撐,切實推動建設現代“雙一流”目標落地,為西電東送提供有力保障。 本文 轉載于 國網寧夏電力 微信公眾號 , 圖文版權歸屬原作者,如有侵權請聯系我們,我們將及時刪除。歡迎更多的朋友分享您們的工作經歷、工作經驗、工作想法。本文為原作者個人觀點,不代表本網站贊同其觀點和對其真實性負責。 |
